今年暑期在郑州星韵地理研讨会后,参与了3天的考察活动,其中包括参观小浪底水利枢纽工程,让我们能够有机会了解这个黄河干流上的大型水利枢纽工程。
离开洛阳后,从黄河南岸的孟津县来到小浪底,时间已经是下午很晚,匆匆从景区西门进入,参观了爱国主义展示厅,主要是一些小浪底工程建设中的一些图片介绍,也有一个大的沙盘模型,然后在大坝南线稍作停留。大坝的排水、排沙口都靠近北岸即黄河左侧,所以整个参观的过程比较仓促,很多地方没有去。
小浪底大坝竟然是土石坝,为什么?小浪底水库是如何拦调泥沙、蓄清排浑,减少泥沙在水库的淤积?小浪底工程的综合效益有哪些?这里搜集一些资料,对一些困惑略作梳理。
小浪底水利枢纽工程大坝所在地,南岸为孟津县小浪底村,北岸为济源市蓼坞村,是黄河干流最后一段峡谷的出口,上距三门峡水利枢纽130km,下距郑州黄河花园口水文站128km,控制黄河流域面积的92.3%。
小浪底工程以复杂的地形地质、特殊的水沙条件、严格的运用要求,是非常具有挑战性的工程,主体工程于1994年9月开工建设,1997年10月大河截流,1999年10月水库下闸蓄水并投入初期运行,2000年1月首台机组并网发电,2001年12月全部机组并网发电,主体工程完工。2002年12月,通过了水利部主持的竣工初步验收,2009年4月,通过了国家发展和改革委员会与水利部共同主持的竣工验收。
一、小浪底大坝竟然是土石坝

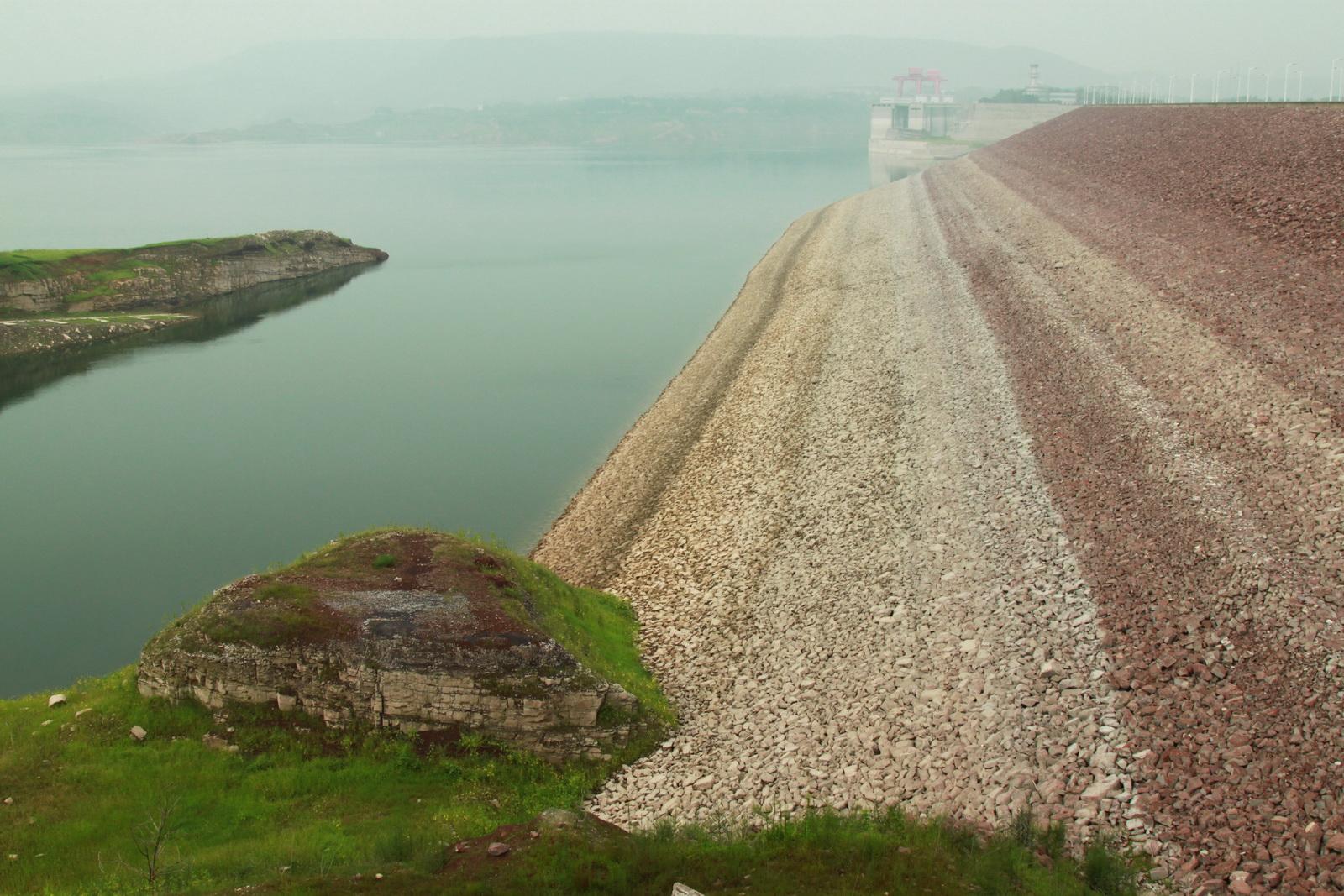

走近小浪底,表面是红色的大块砂岩铺盖,居然是土石坝,让人颇感意外。
完整的说法叫“壤土斜心墙堆石坝”,这是中国水利建设史上最大的土石坝,为什么这里不建混凝土坝(砼tóng坝,混凝土坝的同义词)呢?应该是许多人的困惑。
原来,这里的地质状况,坝址基岩主要为二迭、三迭纪砂岩、粉砂页、粘土岩,存在有强度较低的“泥化夹层”,坝址河床有70多米深的覆盖层是冲积砂卵石层,若要把覆盖层全部挖出来修上钢筋混凝土坝,无疑造价太高,在古老沉积的河床上填筑土石坝既省时又经济,可以大大减少工程投资,一些综合考虑的因素还有:
1.考虑库区淤积的防渗作用,使坝基防渗效果更为可靠;
2.上爬的内铺盖改善了上游坝坡的抗滑稳定性,既实现了库区淤积的连接,又不会对坝坡产生太大的影响;
3.减少了上游围堰的土方填筑量及基础处理工程,使截流后比较紧张的工期得以缓解;
4.与斜墙坝相比,混凝土防渗墙受力会有所恶化,且造墙难度增加。
坝体中间采用粘土,两边是砂子、卵石和砂岩等17种填筑料,一层一层填筑、碾压而成,大大降低了施工成本。为防止深厚覆盖层渗漏,大坝中间采用两道混凝土防渗墙防渗,它长439米、厚1.2米、深81.9 米。同时结合固结灌浆、帷幕灌浆技术措施,形成一道稳固的防渗屏障。
小浪底大坝运用初期由混凝土防渗墙和斜心墙形成垂直防渗体系,斜心墙通过坝内短铺盖与作为坝体一部分的主围堰斜墙防渗体连接,随着水库淤积的发展,可形成辅助的水平铺盖防渗体系。
为填筑这座大坝,建设者就地取材,挖掉了石门沟和李家坡两座大山,堪称“当代的愚公移山”(北岸的济源,就是愚公移山的故事所在地)。大坝所用填筑材料,来自南岸蕴藏丰富的壤土山和石山以及大坝下游的河滩沙砾石。
大坝全长1667米,坝顶宽15米,坝底宽864米,坝顶最大高度160米,系中国目前最高、规模最大的堆石坝,坝体填筑量为5073万立方米,加上南、北岸坝基开挖的770立方米,开挖、运输、填筑总量达5843万立方米。
这座与南、北两岸紧密相连的海拔281米高的大坝,是治理黄河下游水患的一道坚强的防线,也成为小浪底的主要标志性水工建筑物,是新世纪治黄的一座丰碑。
二、小浪底水库的拦调泥沙、蓄清排浑
黄河从黄土高原而来,带来大量的泥沙,造成下游河道泥沙淤积,河床不断抬高,给沿黄城市和居民带来了巨大的防洪压力。
黄河径流的泥沙含量居世界首位,多年平均含沙量37.6kg/m3,多年平均输沙量13.51亿吨。在一年之中,泥沙主要集中在汛期,干流站7-9月沙量占全年沙量的80%左右,支流站接近100%;汛期沙量又集中在几次暴雨洪水之中。
小浪底水库拦调泥沙,能够减缓黄河下游河道淤积,还可以通过人造洪峰、调水调沙等运用方式,长期发挥较大的减淤作用,与其它减淤措施相比,在减淤效果、减淤单位投资、影响人口等方面,小浪底工程都明显比三门峡水利工程优越。
小浪底工程处在承上启下控制下游水沙的关键部位,控制黄河输沙量的100%,可滞拦泥沙78亿吨。
每年的六月底七月初是黄河小浪底水库调水调沙、泄洪腾库容的时间,也是小浪底的旅游旺季。利用这个机会小浪底和三门峡水库联动调节,经过精确计算,以1500个流量冲刷河床,2600个流量排沙,把大量的泥沙送到大海,而且还把下游河床冲刷降低,据测算经过几年的调水调沙,下游河床已降低了1.4米。
小浪底水利枢纽采用“人工扰沙”方式,即借助河水已有的势能,辅以人工扰动河床土质,促进河床泥沙启动,实现河床下切、输沙入海。简单地说,就是通过搅动让河底淤沙上浮,使其与自然水流一起下泄,从而达到清淤输沙的目的。第三次调水调沙试验共设3个扰沙点,分别位于小浪底库尾、河南范县李桥河段、山东梁山县小路口河段。以上方法,可使黄河下游河床20年内不淤积抬高。非汛期下泄清水挟沙入海以及人造峰冲淤,对下游河床有进一步减淤作用。
小浪底工程吸取了三门峡工程的教训,在多沙河流上的水库,不能采用高水位蓄水运行方式,而采用“蓄清排浑”的方式。在汛期低水位时,建筑物要有足够的泄洪排沙能力,汛期运行水位控制在145米,比正常蓄水位低30米,同时大坝在较低高程设置了大量永久泄水建筑物,在水位为145米时的泄流能力可达64200立方米/秒,使汛期水库基本处于畅泻状态,可大大减少泥沙在水库的淤积。水库蓄水选择在汛后10月,个别年份还要延长到11月。
三、小浪底工程的综合效益
小浪底开发目标以防洪、防凌、减淤为主,兼顾供水、灌溉和发电,蓄清排浑,除害兴利,综合利用。
小浪底工程的建成,能有效地控制黄河洪水,可使黄河下游花园口的防洪标准由六十年一遇提高到千年一遇;基本解除黄河下游凌汛的威胁;减缓下游河道的淤积;小浪底水库还可以利用其长期有效库容调节非汛期径流,增加水量用于城市及工业供水、灌溉和发电。小浪底水库水质达到二级,成为黄河中下游多泥沙区域的一湖“黄河清水”,为经济建设提供充足的水资源。
由于地形、地质条件的限制和进水口防淤堵等运用要求、泄洪、排沙、引水发电建筑物均布置在左岸,形成进水口、洞室群、出水口消力塘集中布置的特点。在面积约1k㎡的单薄山体中集中布置了各类洞室100多条。9条泄洪排水洞、6条引水发电洞和1条灌溉洞的进水口组合成一字形排列的10座进水塔,其上游面在同一竖直面内,前缘总宽276.4m,最大高度113m。各洞进口错开布置,形成高水泄洪排污,低水泄洪排沙、中间引水发电的总体布局,可防止进水口淤堵、降低洞内流速、减轻流道磨蚀、提高闸门运用的可靠性。
小浪底水利枢纽投入运营后,黄河连续13年不断流,先后完成7次引黄济津、12次引黄济青、5次引黄济淀等跨流域应急调水任务;还实现了黄河下游连续13年安全度汛,基本解除了黄河下游凌汛威胁;有效改善了小浪底库区和下游地区的生态环境。

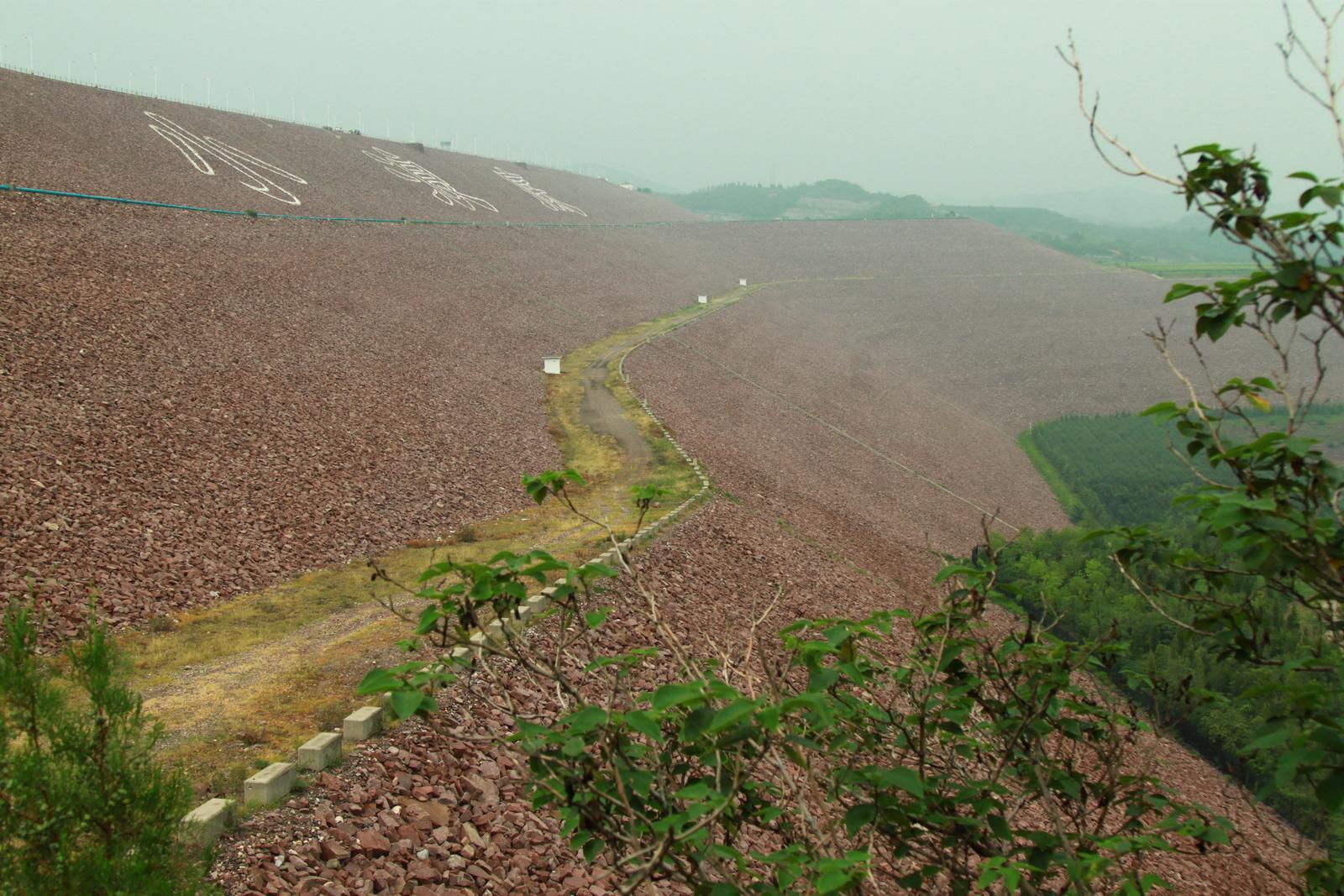

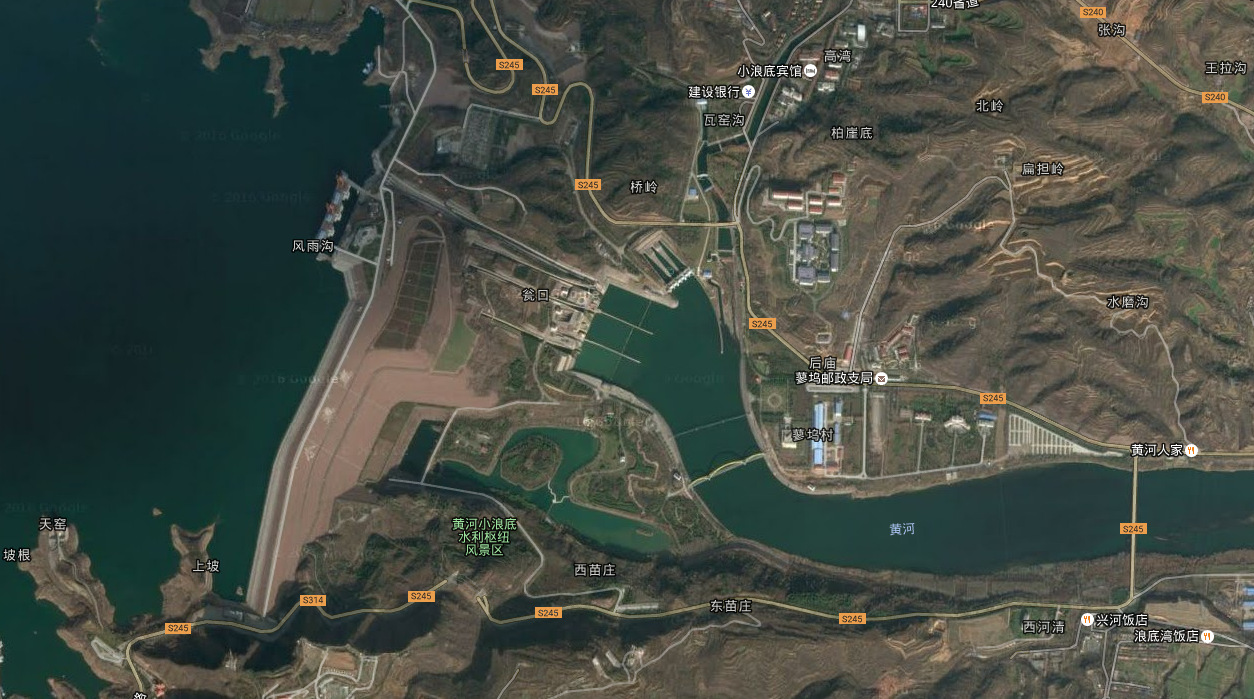

小浪底水利枢纽工程

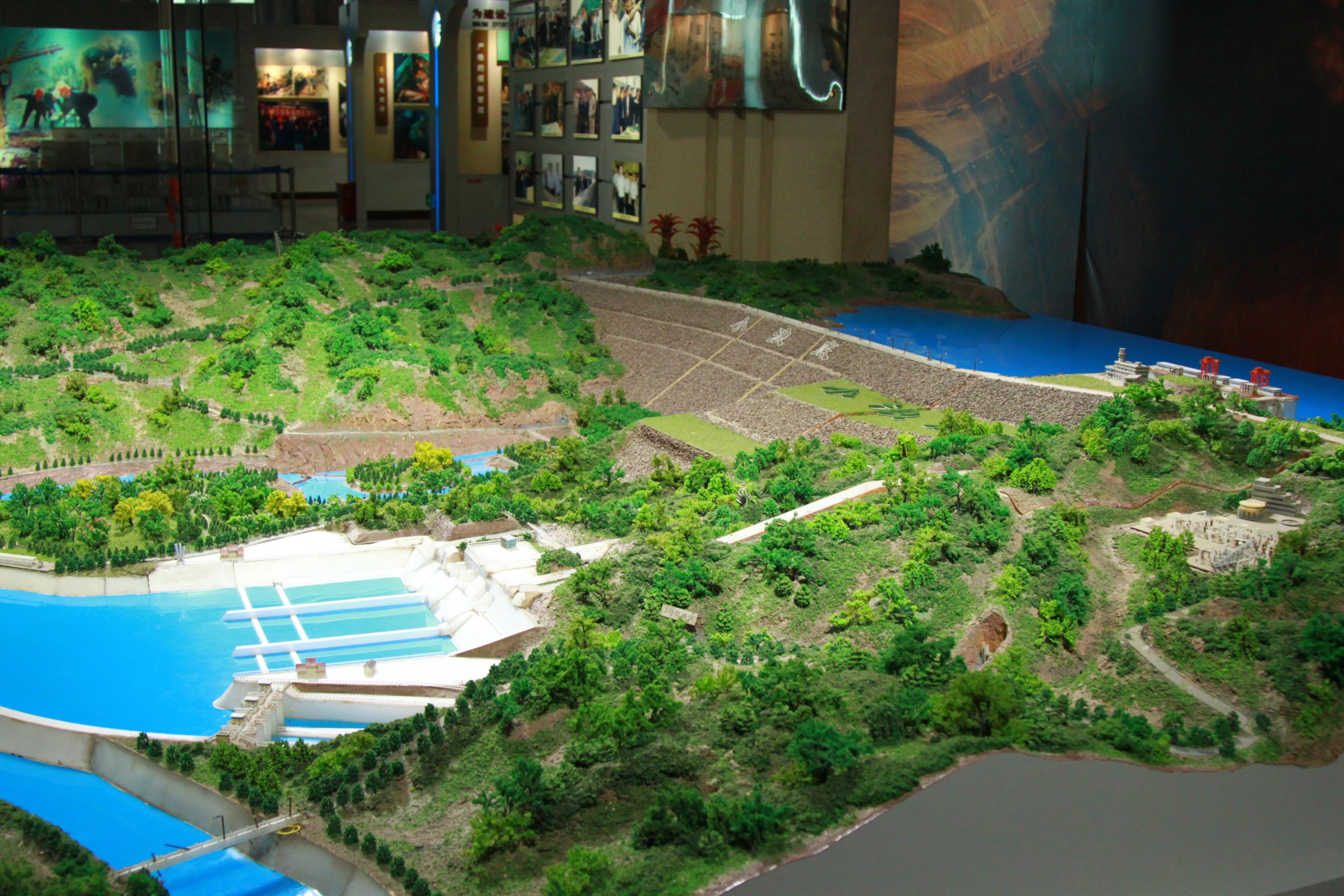

小浪底水利枢纽工程沙盘模型
壤土斜心墙堆石坝的剖面示意图,这样专业的景区介绍牌有必要拍摄下来。
小浪底大坝居然是土石坝,让人颇感意外。
大坝表层,表面是红色的大块砂岩

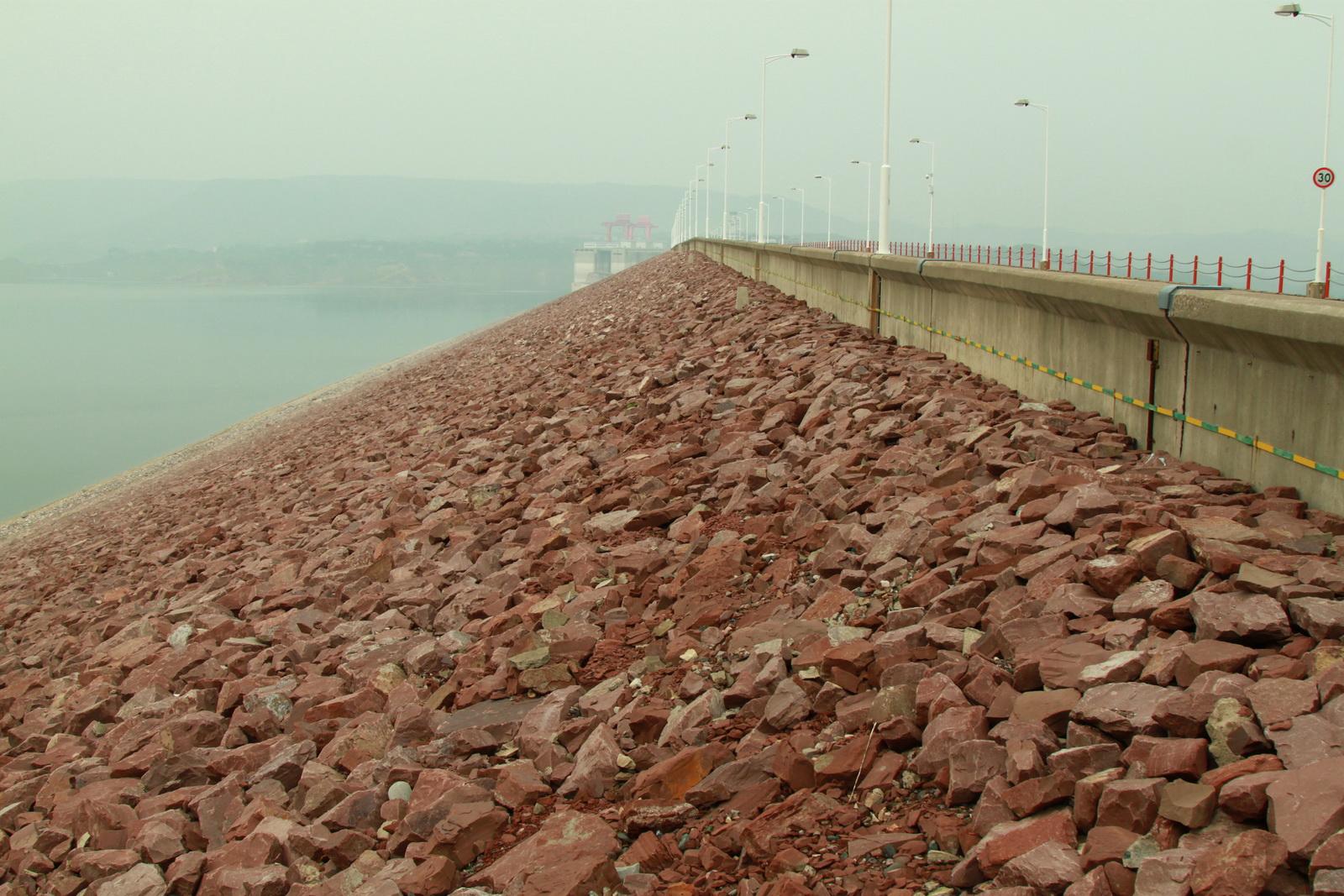

小浪底大坝下游外侧

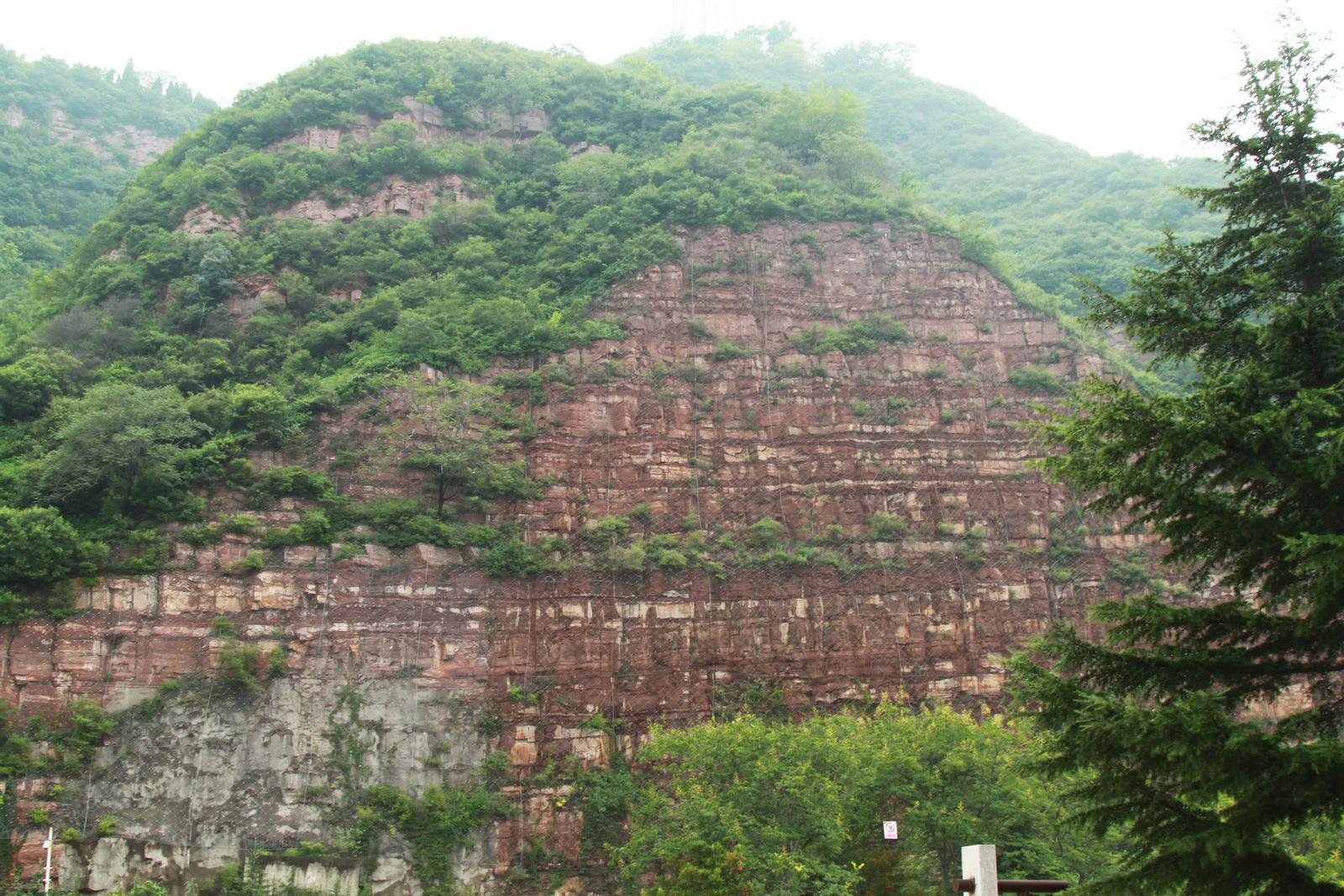

小浪底大坝附近的山体砂岩,可以大致看出这里的地质状况
